管道工程維(wei)修和更新(xin)改造,常需要進行土石方開挖。在土石方開挖作業中,容易(yi)發生塌方、滑跌、中毒(du)等事(shi)故。
1. 土方施(shi)工前的準備工作
①. 做好必(bi)要的(de)水(shui)文、地質、地下(xia)隱蔽工程的(de)資料收(shou)集和調查工作(zuo),查明是(shi)否(fou)有給排(pai)水(shui)、供熱、供煤氣管(guan)道(dao)以及電纜、光纜等(deng)。
②. 若有地下水和管道工程泄水情況,應(ying)做好排水設施、機具和材(cai)料等的準(zhun)備工作。
③. 做(zuo)好隱蔽工(gong)程交底(di)和安(an)全技(ji)術交底(di)工(gong)作。
2. 施工注意事(shi)項
①. 拋(pao)土距坑邊不得少于0.8m,高度不得超過1.5m.
②. 施工中如發現有不明(ming)管道或不明(ming)物體應立即停止開挖,與有關部門聯系后(hou)妥善處(chu)理方可(ke)繼(ji)續施工。
③. 經常檢查溝(gou)槽邊坡。發現有裂紋(wen)和落土情況時,應立即采取安全(quan)防護措施或減小邊坡。
④. 在有地(di)下水(shui)的區域或(huo)雨(yu)季施工時,應有排(pai)水(shui)措施,特別是濕陷性黃土、膨脹土等對水(shui)敏感性強的土壤,更應及(ji)時排(pai)水(shui)。
⑤. 當開挖溝槽(cao)較深或距建筑物、構(gou)筑物較近時,應(ying)與建筑結構(gou)有關(guan)單(dan)位聯系,采取(qu)相應(ying)的技術(shu)措施,必要時應(ying)修改溝槽(cao)位置。
⑥. 在(zai)地溝中作業時,夜間照明電(dian)壓不得高于12V.
⑦. 在(zai)溝槽中(zhong)同時作(zuo)業(ye)人(ren)員不得少于2人(ren)。不得在(zai)溝槽內(nei)坐(zuo)臥(wo)休息,冬(dong)季不得在(zai)溝槽內(nei)取暖。
⑧. 開挖(wa)管道溝(gou)槽或路塹(qian)時,要(yao)根據土質、地下水情況(kuang)和開挖(wa)深度(du)(du),確定合理的邊坡(po)坡(po)度(du)(du)。
⑨. 挖(wa)掘(jue)土方(fang)應自上而下進行,嚴禁采(cai)用挖(wa)空底(di)腳(jiao)、上部塌落(luo)的違規操作方(fang)法。
⑩. 可能(neng)導致土(tu)方坍塌的(de)原因有(you)以下幾種,施工時應注意防(fang)范。
a. 溝槽兩側堆積(ji)浮(fu)土(tu)太多,超過土(tu)壤承(cheng)受能力(li)。
b. 地下(xia)水位較高,或雨、雪水浸人(ren)土壤,使土壤失去穩定性。
c. 距房(fang)屋或堆積物較近,其作用力超過了溝槽(cao)或路塹土壤的承載極限。
d. 施工中(zhong)所確(que)定(ding)的邊坡坡度較(jiao)小(xiao),與實(shi)際情況不符(fu)。
3. 土方(fang)開挖和回填的安全技術要求

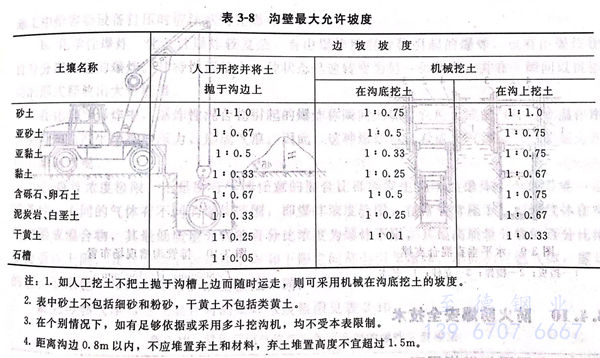

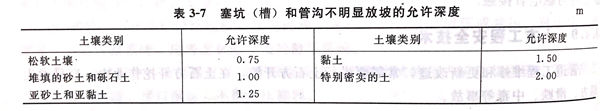

①. 當土壤濕度(du)(du)正常、土質良好且無地下水影(ying)響,若開(kai)挖(wa)深度(du)(du)不超(chao)過表(biao)3-7的(de)規定(ding)時,可不設(she)支撐,也(ye)不必明顯放坡(po),若開(kai)挖(wa)深度(du)(du)超(chao)過表(biao)3-7的(de)規定(ding),可根據土質和施工的(de)具(ju)體情(qing)況(kuang)參(can)照表(biao)3-8的(de)規定(ding)放坡(po)。

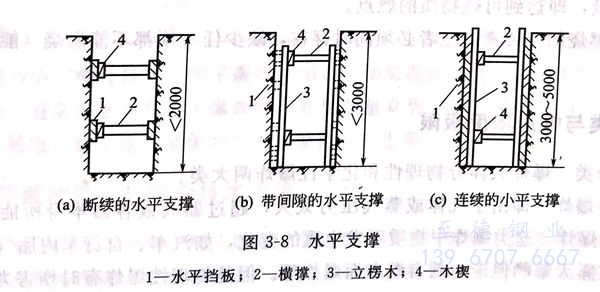

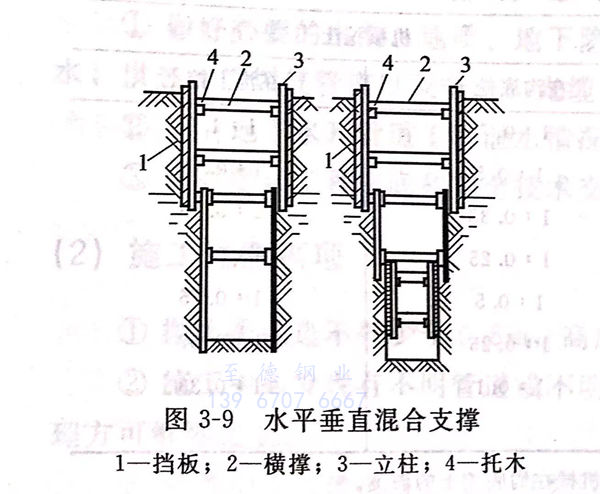

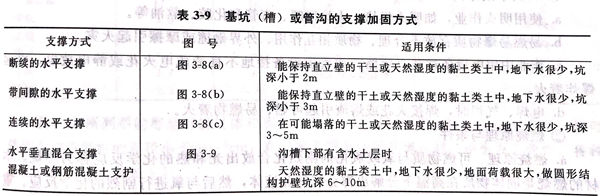

②. 場地條件(jian)限制挖方不允(yun)許放坡時,則應采用支(zhi)撐(cheng)(cheng)(cheng)加固。支(zhi)撐(cheng)(cheng)(cheng)好(hao)一層(ceng)下挖一層(ceng)。支(zhi)撐(cheng)(cheng)(cheng)的加固方法可參(can)照表3-9及圖(tu)3-8、圖(tu)3-9。

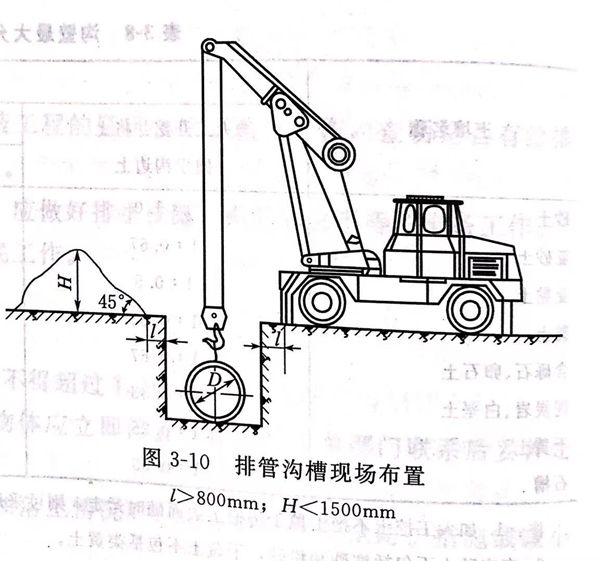

③. 在緊靠溝槽(cao)邊緣(yuan),不應行(xing)走和安(an)放施工機械,若采用(yong)汽(qi)車吊下管,汽(qi)車吊的現場(chang)布(bu)置應按圖(tu)3-10的要求進行(xing),并(bing)應留不小于800mm的溝邊通(tong)道(dao)。
④. 人工夯實(shi)時要動作一致,按照一定方向進行(xing),每層填土厚度不得大于(yu)200mm.
⑤. 當開挖溝槽遇有地下管線和溝邊(bian)有電桿時,應采取(qu)保(bao)護措施。
